2020一级造价师考试已经结束,真题是每一次复习的最有用的资料,今天就让菜瓜网校小编带着大家一起研究一级造价工程师《建设工程计价》真题答案及解析,找到命题老师的出题套路吧。
2020 年一级造价工程师《建设工程计价》真题答案及解析
一、单项选择题(共 60 题,每题 1 分。每题的备选项中,只有 1 个最符合题意) 1.根据我国现行建设项目总投资构成规定,固定资产投资的计算公式为( ) 。
A.工程费用+工程建设其他费用+建设期利息
B.建设投资+预备费+建设期利息
C.工程费用+工程建设其他费用+预备费
D.工程费用+工程建设其他费用+预备费+建设期利息
【答案】D
【解析】固定资产投资包括建设投资和建设期利息。建设投资包括工程费用、工程建设其他费和预备费。工程费用包括建筑安装工程费用,设备及工器具购置费。
【考点来源】第一章 第一节 我国建设项目总投资及工程造价构成 P1
2.某国内设备制造厂生产某台非标准设备的生产制造成本及包装费用 20 万元,外购配套件费为 3 万元,
利润率为 10,增值税率为 13,则生产该台设备的利润为( )万元。
A.2.00
B.2.25
C.2.30
D.2.60
【答案】A
【解析】利润=20×10 =2 万元
【考点来源】第一章 第二节 设备购置费的构成和计算 P5
3.某应纳消费税的进口设备到岸价为 1800 万元,关税税率为 20,消费税税率为 10。增值税税率为
16 ,则该台设备进口环节增值税额为( ) 万元。
A.316.80
B.345.60
C.380.16
D.384.00
【答案】D
【解析】关税= 1800×20=360 万元,消费税=((1800+360))/(1-10))×10 =240 万元,增值税=
(1800+360+240)×16 =384 万元。
【考点来源】第二章 第一节 设备购置费的构成和计算 P7

4.下列费用中,属于安全文明施工费中临时设施费的是( )。
A.现场配备的医疗保健器材费
B.塔吊及外用电梯安全防护措施费
C.临时文化福利用房费
D.新建项目的场地准备费
【答案】C
【解析】
【考点来源】第一章 第三节 造价形成划分建筑安装工程费用项目构成和计算 P16
5.根据国外建筑安装工程费的构成规定,工程施工中的周转材料费应包含在( ) 中。
A.材料费
B.暂定金额
C.开办费
D.其他摊销费
【答案】C
【解析】开办费包括的内容因国家和工程的不同而异,大致包括以下内容:(1)施工用水、用电费。(2) 工地清理费及完工后清理费,建筑物烘干费,临时围墙、安全信号、防护用品的费用以及恶劣气候条件下的工程防护费、污染费、噪声费,其他法定的防护费用。(3)周转材料费,如脚手架、模板的摊销费等。(4) 临时设施费,包括生活用房、生产用房、临时通信、室外工程(包括道路、停车场、围墙、给排水管道、输电线路等)的费用,可按实际需要计算。(5)驻工地工程师的现场办公室及所需设备的费用,现场材料试验及所需设备的费用。一般在招标文件的技术规范中有明确的面积、质量标准及设备清单等要求。如要求配备一定的服务人员或实验助理人员,则其工资费用也需计入。(6)其他,包括工人现场福利费及安全费、职工交通费、日常气候报表费、现场道路及进出场道路修筑及维护费、恶劣天气下的工程保护措施费、现场保卫设施费等。
【考点来源】第一章 第三节 国外建筑安装工程费用的构成 P21-P22
6.关于工程建设其他费中的市政公用配套设施费及其构成,下列说法正确的是( )。
A.包含在用地与工程准备费中
B.包括界区内水、电、路、电信等设施建设费
C.包括界区外绿化、人防等配套设施建设费
D.包括项目配套建设的产权不归本单位的专用铁路、公路建设费
【答案】C
【解析】市政公用配套设施可以是界区外配套的水、电、路、信等,包括绿化、人防等配套设施。
【考点来源】第一章 第四节 市政公用配套设施费 P26
7.下列费用中,计入技术服务费中勘察设计费的是( )。
A.设计评审费
B.技术经济标准使用费
C.技术革新研究试验费
D.非标准设备设计文件编制费
【答案】D
【解析】勘察设计费包括勘察费和设计费。勘察费是指勘察人根据发包人的委托,收集已有资料、现场踏勘、制定勘察纲要,进行勘察作业,以及编制工程勘察文件和岩土工程设计文件等收取的费用。设计费是指设计人根据发包人的委托,提供编制建设项目初步设计文件、施工图设计文件、非标准设备设计文件、竣工图文件等服务所收取的费用。
【考点来源】第一章 第四节 技术服务费 P27
8.下列费用中,属于基本预备费支出范围的是( )。
A.超规超限设备运输增加费
B.人工、材料、施工机具的价差费
C.建设期内利率调整增加费
D.未明确项目的准备金
【答案】A
【解析】基本预备费一般由以下四部分构成:(1)工程变更及洽商;(2) 一般自然灾害处理;(3) 不可预见的地下障碍物处理的费用;(4) 超规超限设备运输增加的费用。
【考点来源】 第一章 第五节 基本预备费 P30
9.某新建项目建设期 2 年,分年度均衡贷款,2 年分别贷款 2000 万元和 3000 万元,贷款年利率为 10, 建设期内只计息不付息,则建设期贷款利息为( )万元。
A.455 B.460 C.720 D.830
【答案】B
【解析】第一年建设期利息=2000÷2×10 =100 万元,第二年的建设期利息=(2000+100+3000÷2)
×10 =360 万元,建设期利息=100+360=460 万元。
【考点来源】第一章 第五节 建设期利息 P31
10.下列工程量清单计价,下列计算式正确的是( )。
A.∑分部分项工程量×工料单价
B.∑措施项目工程量×措施项目工料单价
C.其他项目=暂列金额+暂估价+计日工+总承包服务费
D.单项工程费=分部分项项目费+措施项目费+其他项目+税金
【答案】C
【解析】分部分项工程费=∑ (分部分项工程量×相应分部分项工程综合单价); 措施项目费=各措施项目费;其他项目费=暂列金额+暂估价+计日工+总承包服务费;单位工程造价=分部分项工程费+措施项目费+其他项目费+规费+税金;单项工程造价=∑单位工程造价;建设项目总造价∑单项工程造价
【考点来源】第二章 第二节 工程计价基本程序 P39

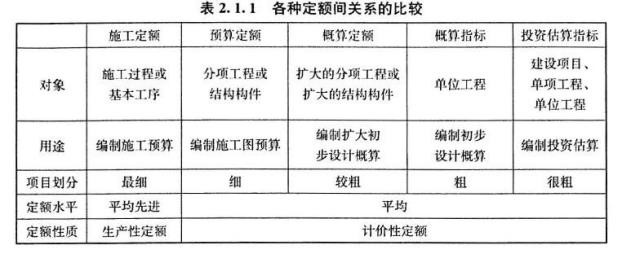

11.下列定额中,定额水平反映社会平均先进水平的是( )。
A.施工定额
B.预算定额
C.概算定额
D.概算指标
【答案】A
【解析】
【考点来源】第二章 第一节 工程定额体系 P41
12.关于分部分项工程项目清单中项目编码的编制,下列说法正确的是( ) 。
A.第二级编码为分部工程顺序码
B.第五级编码为分项工程项目名称顺序码
C.同一标段内多个单位工程中项目特征完全相同的分项工程,可采用相同编码
D.补充项目应采用 6 位编码工程
【答案】D
【解析】补充项目的编码由工程量计算规范的代码与 B 和三位阿拉伯数字组成,并应从 001 起顺序编 制,例如房屋建筑与装饰工程如需补充项目,则其编码应从 01B001 开始起顺序编制,同一招标工程 的项目不得重码。
【考点来源】第二章 第二节 分部分项工程项目清单 P46
13.下列费用中,应计入总价措施项目清单与计价表中的是( )。
A.垂直运输费
B.施工降排水
C.地上地下成品保护
D.大型机械进出场
【答案】C
【解析】措施项目费用的发生与使用时间、施工方法或者两个以上的工序相关,如安全文明施工费, 夜间施工,非夜间施工照明,二次搬运,冬雨季施工,地上、地下设施和建筑物的临时保护设施,已完工程及设备保护等。但是有些措施项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(撑) , 垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,这类措施项目按照分部分项工程项目清单的方式采用综合单价计价,更有利于措施费的确定和调整。
【考点来源】第二章 第二节 措施项目清单 P47
14.编制工程量清单时,下列费用属于总承包服务费考虑范围的是( )。
A.总包人对专业工程的投标费
B.承包人自行采购工程设备的保护费
C.总包人施工现场的管理费
D.竣工决算文件的编制费
【答案】C
【解析】总承包服务费是指总承包人为配合、协调建设单位进行的专业工程发包,对建设单位自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
【考点来源】第二章 第二节 措施项目清单 P51
15.对工人工作时间消耗的分类中,属于必需消耗时间而被计入时间定额的是( )。
A.偶然工作时间
B.工人休息时间
C.施工本身造成的停工时间
D.非施工本身造成的停工时间
【答案】B
【解析】必需消耗的时间包括有效工作时间、休息时间和不可避免的休息时间。
【考点来源】第二章 第三节 施工过程分解及工时研究 P56
16.干混地面砂浆 DSM20 贴 600mm×600mm 石材楼面,灰缝宽 2mm,石材损耗率 2 。则每 100m2 石材楼面中石材的消耗量为( )块。
A.281.46 B.281.57 C.283.33 D.283.45
【答案】A
【解析】石材净用量=100m2÷(0.602×0.602)=275.94 块,石材的消耗量=275.94×(1+2)=281.46块。
【考点来源】第二章 第三节 确定材料定额消耗量的基本方法 P65
