2020年一级造价工程师《建设工程造价案例分析》真题答案及解析

来源:菜瓜网校     2020年11月02日 17:42

2020一级造价师考试已经结束,真题是每一次复习的最有用的资料,今天就让菜瓜网校小编带着大家一起研究一级造价工程师《建设工程造价案例分析》真题答案及解析,找到命题老师的出题套路吧。

2020 年一级造价工程师《建设工程造价案例分析》真题答案及解析


试题一: (20 分)

某企业拟投资建设一工业项目,生产一种市场急需的产品,该项目相关基础数据如下:

1.项目建设期 1 年,运营期 8 年,建设投资估算 1500 万元(含可抵扣进项税 100 万元)。建设投资(不

含可抵扣进项税)全部形成固定资产。固定资产使用年限 8 年,期末净残值率 5,按直线法折旧。

2.项目建设投资来源为自有资金和银行借款。借款总额 1000 万元。借款年利率 8(按年计息),借款合

同约定的还款方式为运营期的前 5 年等额还本付息。自有资金和借款在建设期内均衡投入。

3.项目投产当年以自有资金投入运营期流动资金 400 万元。

4.项目设计产量为 2 万件/年。单位产品不含税销售价格预计为 450 元。单位产品不含进项税可变成本

估算为 240 元。单位产品平均可抵扣进项税估算为 15 元。正常达产年份的经营成本为 550 万元(不含可抵扣进项税)。

5.项目运营期第 1 年产量为设计产量的 80,营业收入亦为达产年份的 80。以后各年均达到设计产量。

6.企业适用的增值税税率 13,增值税附加按应纳增值税的 12计算。企业所得税税率为 25。

【问题】

1.列式计算项目建设期贷款利息和固定资产年折旧额。

2.列式计算项目运营期第 1 年、第 2 年的企业应纳增值税额。

3.列式计算项目运营期第 1 年的经营成本、总成本费用。

4.列式计算项目运营期第 1 年、第 2 年的税前利润,并说明运营期第 1 年项目可用于还款的资金能否满足还款要求。

5.列式计算项目运营期第 2 年的产量盈亏平衡点。

(注:计算过程和结算数据有小数的,保留两位小数)

【参考答案】

问题 1:

建设期利息:1000×1/2×8 =40.00(万元)

固定资产原值:1500-100+40=1440.00(万元)

折旧:1440×(1-5 )÷8=171.00(万元)

问题 2:

运营期第一年:

应纳增值税:450×2×80 ×13 -100-15×2×80 =-30.40(万元)

增值税为 0,增值税附加也为 0。

运营期第二年:

应纳增值税:450×2×13 -15×2-30.40=56.60(万元)

增值税附加税:56.60×12 =6.79(万元)

 问题 3:

运营期第一年:

不含税的经营成本:550-240×2+240×2×80 =454.00(万元) 利息:1040×8 =83.20(万元)

不含税总成本费用:454+171+83.2=708.20(万元)

 问题 4:

运营期前五年每年应还本息=1040×[8 ×(1+8 )5/((1+8 )5-1)]=260.47(万元)

运营期第一年:

应还本金:260.47-83.2=177.27(万元)

利润总额:450×2×80 -708.2=11.80(万元) 净利润:11.8×(1-25 )=8.85(万元)

因为 8.85+171=179.85>177.27 万元,所以可以满足还款要求。

运营期第二年:

利息:(1040-177.27)×8 =69.02(万元)

利润总额:450×2-550-171-69.02-6.79=103.19(万元)

问题 5:

运营期第二年固定成本:550-240×2+171+69.02=310.02(万元)

设运营期第二年产量为 Q:

450Q-(310.02+240Q)-(450Q×13  -15Q-30.4)×12 =0

得出 Q=1.50 万件

则运营期第二年产量盈亏平衡点为 1.50 万件


试题二: (20 分)

某国有资金投资的施工项目,采用工程量清单公开招标,并按规定编制了最高投标限价。同时,该项目   采用单价台同,工期为 180 天。

招标人在编制招标文件时,使用了九部委联合发布的《标准施工招标文件》,并对招标人认为某些不适   于本项目的通用条款进行了删减。招标文件中对竣工结算的规定是:工程量按实结算,但竣工结算价款总额   不得超过最高投标限价。

共有 A、B、C、D、E、F、G、H 等八家投标人参加了投标。

投标人 A 针对 2 万㎡的模板项目提出了两种可行方案进行比选,方案一的人工费为 12.5 元/㎡,材料费及其他费用为 90 万元,方案二的人工费为 19.5 元/㎡,材料费及其他费用为 70 万元。

投标人 D 对某项用量大的主材进行了市场询价,并按其含税供应价格加运费作为材料单价用于相应清单项目的组价计算。

投标人 F 在进行报价分析时,降低了部分单价措施项目的综合单价和总价措施项目中的二次搬运费率, 提高了夜间施工费率,统一下调了招标清单中材料暂估单价 8计入工程量清单综合单价报价中,工期为六个月。

中标候选人公示期间,招标人接到投标人 H 提出的异议:第一中标候选人的项目经理业绩为在建工程, 不符合招标文件要求的“已竣工验收”的工程业绩的要求。

【问题】

1.编制招标文件时,招标人的做法是否符合相关规定?招标文件中对竣工结算的规定是否妥当?并分别说明理由。

2.若从总费用角度考虑,投标人 A 应选用哪种模板方案?若投标人 A 经过技术指标分析后得出方案一、方案二的功能指数分别是 0.54 和 0.46,以单方模板费用作为成本比较对象,试用价值指数法选择较经济的模板方案。 (计算过程和计算结果均保留两位小数)

3.投标人 D、投标人 F 的做法是否有不妥之处?并分别说明理由。

4.针对投标人 H 提出的异议,招标人应在何时答复?应如何处理?若第一中标候选人不再符合中标条件, 招标人应如何确定中标人?

【参考答案】

问题 1:

招标人做法符合合同规定。因合同专用条款优先于通用条款,因此在编制合同专用条款时,可以根据本项目特点对通用条款进行删减。

招标人对竣工结算的规定不妥,招标人应对招标工程量清单的工程量负责,按实际工程量结算,不应以最高投标限价来约束实际工程款。

问题 2:

(1)方案一模板费用:12.5×2+90=115.00(万元) 方案二模板费用:19.5×2+70=109.00(万元)

若从总费用角度考虑,方案一总费用>方案二总费用(115.00>109.00),方案二总费用较低,所以选择方案二。

(2)方案一成本指数:115/(115+109)=0.51

方案二成本指数:109/(115+109)=0.49

方案一价值指数:0.54/0.51=1.06

方案二价值指数:0.46/0.49=0.94

从价值指数角度考虑,方案一价值指数>方案二价值指数(1.06>0.94),所以方案一为较经济方案。

问题 3:

投标人 D 做法不妥,应按主材不含税价格加运费作为材料单价用于相应清单项目组价计算。投标人 F 下调材料暂估价及报价工期 6 个月不妥,暂估价应按招标工程量清单金额填写,且工期 6 个月就超过了招

标工期 180 天限制,未响应合同实质性条款。

问题 4:

针对投标人 H 提出的异议,招标人应在收到异议 3 日内答复,答复期间暂停招投标活动,待书面答复文件到达各投标人且 3 日内无异议后,再确定中标人。

若第一中标人不符合中标条件,招标人可以选择排名第二的中标候选人为中标人,也可以重新组织招标。


试题三: (20 分)

某环保工程项目,承发包双方签订了工程施工合同。合同约定:工期 270 天;管理费和利润按人材机费用之和的 20计取;规费和增值税税金按人材机费管理费和利润之和的 13计取;人工单价按 150 元/工日计,人工窝工补偿按其单价的 60计,施工机械台班单价按 1200 元/台班计、施工机械闲置补偿按其台班单价的 70计;人工窝工和施工机械闲置补偿均不计取管理费和利润,各分部分项工程的措施费按其相应工程费的 25计取。(无特别说明的,费用计算时均按不含税价格考虑)。

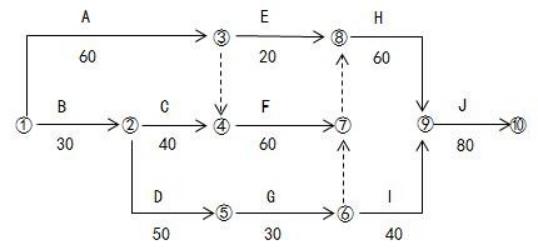

承包人编制的施工进度计划获得了监理工程师批准,如图 3.1 所示。

图 3.1 承包人施工进度计划(单位:天)

该工程项目施工过程中发生了如下事件:

事件 1:分项工程 A 施工至第 15 天时,发现地下埋藏文物,由相关部门进行了处置,造成承包人停工10 天,人员窝工 110 个工日,施工机械闲置 20 个台班;配合文物处置,承包人发生人工费 3000 元,保护措施费 1600 元,承包人及时向发包人提出工期延期和费用索赔。

事件 2:文物处置工作完成后,①发包人提出了地基夯实设计变更,致使分项工程 A 延长 5 天工作时间, 承包人增加用工 50 个工日、增加施工机械 5 个台班、增加材料费 35000 元;②为了确保工程质量,承包人将地基夯实处理设计变更的范围扩大了 20,由此增加了 5 天工作时间,增加人工费 2000 元、材料费 3500元、施工机械使用费 2000 元。承包人针对事件①、②两项内容及时提出工期延期和费用索赔。

事件 3:分项工程 C、G、H 共用同一台专用施工机械顺序施工,承包人计划第 30 天末租赁该专用施工机械进场,第 190 天末退场。

事件 4:分项工程 H 施工中,使用的某种暂估材料的价格上涨了 30,该材料的暂估单价为 392.4 元/m² (含可抵扣进项税 9),监理工程师确认了该材料使用数量为 800 ㎡。

【问题】

1.事件 1 中承包人提出工期和费用索赔是否成立?说明理由。如果成立,承包人应获得的工期延期为多少天?费用索赔额多少元?

2.事件 2 中分别指出承包人针对①②两项内容所提出的工期延期和费用索赔是否成立?说明理由。承包人应获得工期延期多少天?说明理由。费用索赔额多少元?

3.根据图 3.1,在答题卡的给出的时标图表上绘制继事件 1、2 发生后,承包人的时标网络施工进度计划, 实际工期为多少天?事件 3 中专业施工机械最迟在第几天末进场?在此情况下,该机械在施工现场的闲置时间最短为多少天?

4.事件 4 中分项工程 H 的工程价款增加的金额为多少元?

【参考答案】

问题 1:

事件 1 可以进行索赔,因为地下发现文物属于业主应承担的风险,造成的费用损失由业主承担;不可索赔工期,因延误的工期 10 天未超过 A 工作总时差 10 天。

费用索赔额:(110×150×60+20×1200×70+3000+1600)×(1+13)=35369(元)

问题 2:

针对①,可以提出工期和费用索赔,因为设计变更属于发包人应承担的责任,造成的费用损失由发包人承担,且 A 为关键工作,延长的 5 天可以给予索赔。

针对①费用索赔额:

(50×150+5×1200+35000)×(1+20 )×(1+13 )×(1+25 )=82208(元)

针对②,不可以提出工期和费用索赔,为确保工程质量而采取的技术组织措施,增加的工期及费用应由承包人承担。

问题 3:

事件 1、事件 2 发生后,实际工期 280 天。

事件 3 中专业机械最迟在 40 末组织进场,200 日末退场。

机械在现场的最短闲置时间 30 天。问题 4:

实际材料单价:392.4/1.09×(1+30 )=468(元/m2)

H 增加费用:(468-360)×800×(1+20)×(1+13)=117158(元)

更多2020年一级造价师真题及答案解析尽在菜瓜网校,欢迎您扫码关注,并免费领取。
